欢迎来到洛阳智邦石化设备有限公司官方网站!
logotit

联系电话:

0379-65196000 / 65196261

争分夺秒 通力协作 ——高效配合提前完成生产任务纪实

发布时间:2023-07-21   浏览:569次

  劳动竞赛正如火如荼的开展,一张张生产任务单就像下达的军令状,摆在我们的面前。面对困难,大家急客户所急,争分夺秒,通力协作,创造出一个又一个记录。

  一、外取热管束

  任务5月24日下达,要求7月10日具备发货条件,短短45天的制造周期,其中还包含提料、采购、外协等等环节,交给生产的时间已所剩无几,看似根本无法完成。

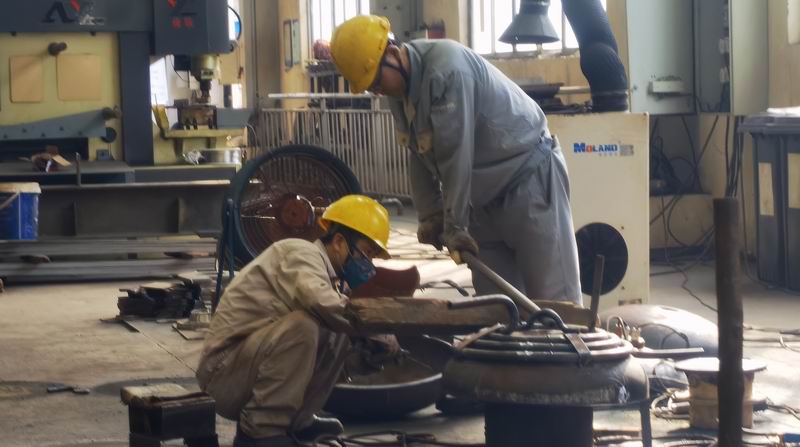

  技术研发部于任务下达后即刻完成材料统计提报,物资供应部仅用三天时间已将外管采购到位,备料中心也不甘落后,积极安排下料、坡口加工和打磨。大家都在力争将自己所处环节的时间占用降至较低,为下个环节创造条件。

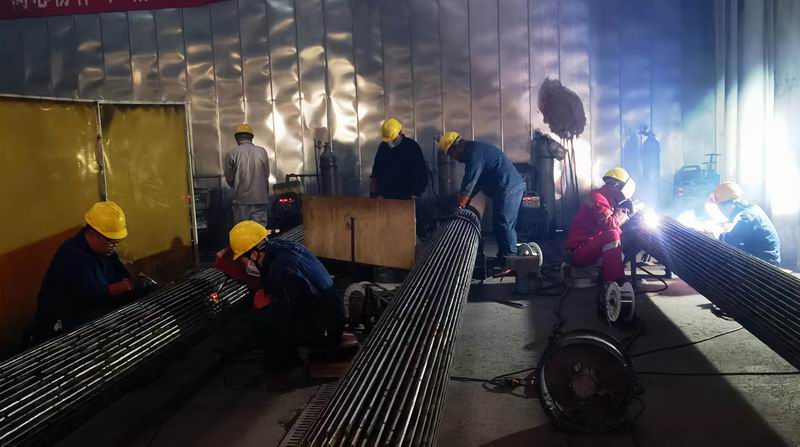

微信图片_20230530103758

  同样的生产工艺,不同的制造要求。时间短、人手缺、条件不具备,怎么办?集中优势兵力搞突击!翅片组对环节,组织人员齐上阵,将效率从原来的2天/根提升到1.5天/根。翅片焊接环节,通过公司员工间的相互学习、比拼和改进,十天内完成了所有翅片的焊接任务,在节约时间的同时,更是严格按照图纸要求的焊接高度执行,较以往节约焊丝量1盘/根。

  后续生产的交叉作业不可避免,但每个节点控制的都是恰到好处,外协热处理、封头开孔、套管的安装和焊接、导向架的预制和焊接、穿管、三通焊接、盲板组对焊接等……大家各尽其责,都按时保质的完成了自己的任务。尤其是在穿管和焊接套管三通环节,由铆工、电焊两位班长在事前商量确认穿管及焊接顺序,在实际操作中大家都严格按计划执行,做到迅速高效,把该环节的施工周期从原来的十余天缩短至八天左右,为此项任务的提前完成奠定了良好的基础。

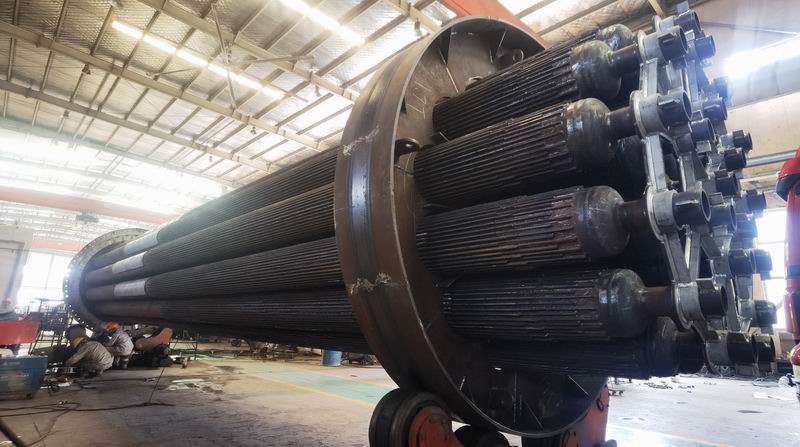

  此后,局部热处理、水压试验、端口切割打磨、衬里施工等环节,大家也没有丝毫松懈,相互配合,把握节点:电工和衬里人员协作,利用晚上加班后的时间完成局部热处理;端口打磨时,衬里施工在进行同步施工……终于,7月7日,一台完整的外取热管束顺利制造完成。

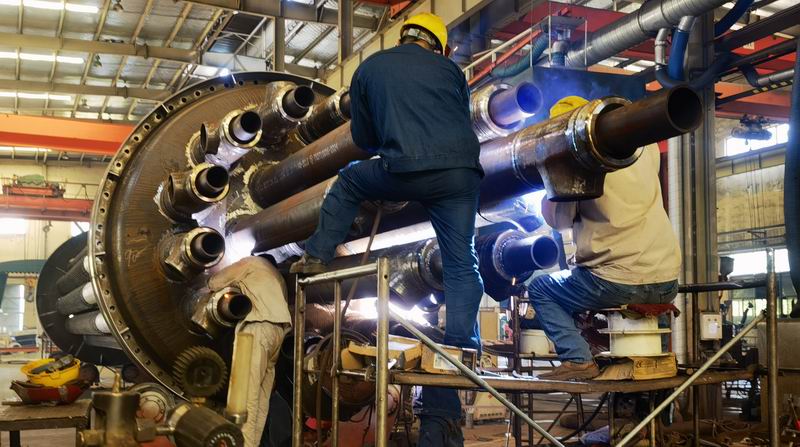

微信图片_20230711082300

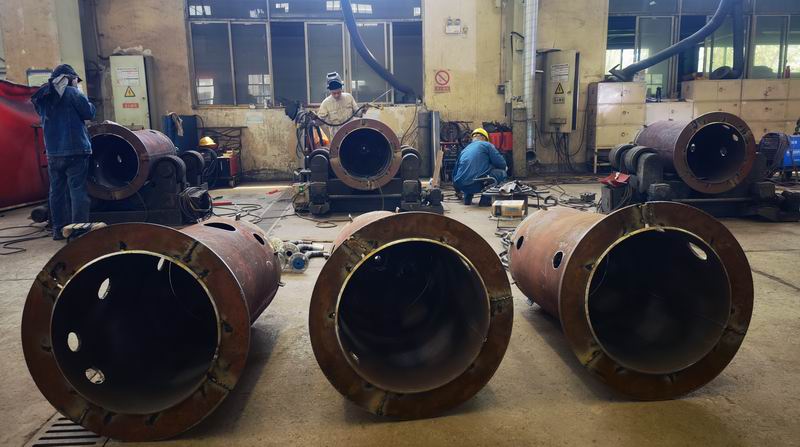

  二、切水罐

  同样的交期要求,不同的产品类型。与外取热管束相比,10台切水罐具有体积小、开孔数量多、底封头带蒸汽盘管等特点。虽然任务下达较早,但图纸确认比较晚,好在相关材料已提前到位、预制。

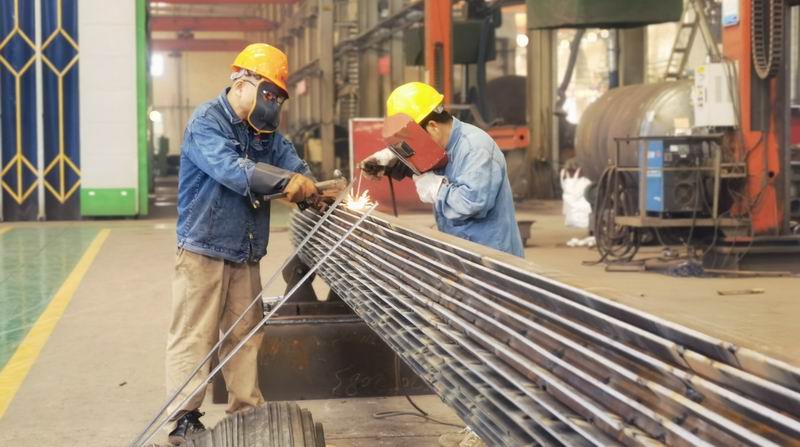

微信图片_20230626134720

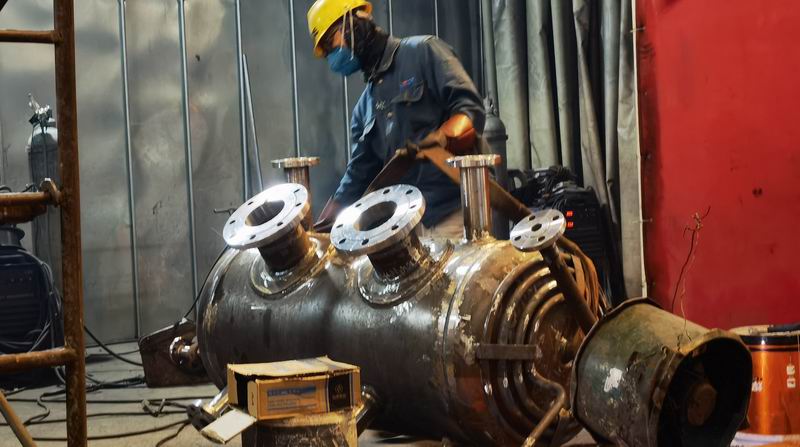

  10台设备外形结构基本相同,根据此特点,铆工班与电焊班高度协同,及时倒运,实现流水化作业。虽然在外协加工盘管中出现一些小的问题,通过后期努力,并未对后续生产造成大的影响。组对环节,由于组对和开孔比较集中,铆工班班长安排多组铆工进行开孔、组对,并及时将其倒运至焊接工位;焊接环节,电焊班两位班长以身作则,带领大家努力付出,高效、保质保量的完成焊接工作,为后续整体组对创造条件;水压试验环节,衬里班人员能及时冲上去,压力相同的串联起来同时打压,在四天时间内完成了10台设备水压试验等工作……

微信图片_20230628142316

微信图片_20230711082610

  人心齐,泰山移。一幕幕场景还历历在目,一副副画面还在脑海浮现。这只是我们大家争分夺秒、通力协作的一个缩影,不仅展现了大家的工作状态、态度、能力和潜能,更是公司效率提升、竞争优势提高的表现。扬长避短、不断提升,相信通过大家的共同努力,我们必将战无不胜,所向披靡!
